مشروع مدماك البناء 105 معنى الرفاهية والفخامة

هذه الصفحة عبارة عن تحديث مباشر لمراحل بناء مشروعنا مدماك البناء 105 بحي النزهة بجدة

7/26/20251 min read

selective color photo of man on top of gray building
selective color photo of man on top of gray building
أعمال شهر ذي الحجة 1446 هـ
أعمال شهر محرم 1447 هـ
تم تسوية الأرض
أعمال شهر صفر 1447 هـ

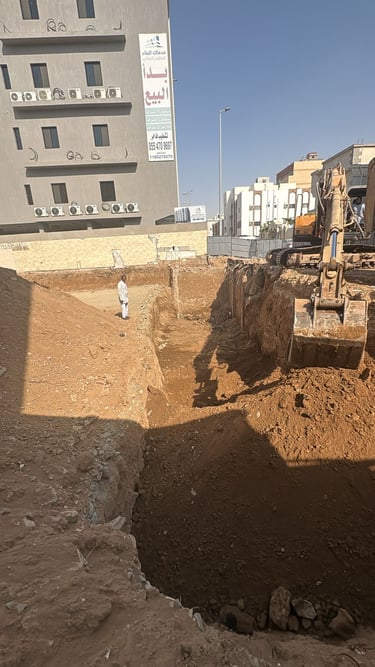

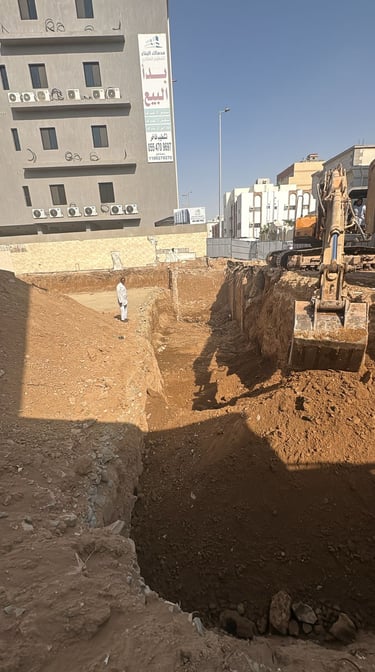

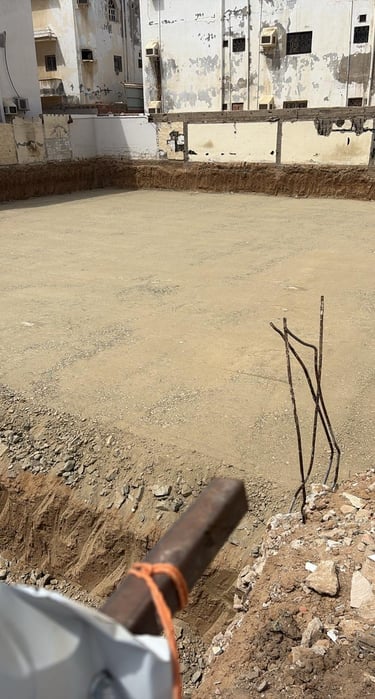

بدء اعمال الحفر عمق مترين

حسب توصيات المكتب الهندسي و مهندس شركة التأمين

تسوية الأرض بعد الحفر مترين

استعداد لتنزيل و فرد الحجر ارتفاع ٣٠ سم ثم الدك

تنزيل الحجر ارتفاع ٣٠ سم حسب توصيه المكتب الهندسي و التأمين ثم الدك

تنزيل صبيس و عمل طبقة إحلال فوق الحجر ثم الدك مرة أخرى.

استلام مهندس التأمين الدك

و عمل تقرير الدمك و قوة التحمل للموقع

مرحلة إصدار رخصة البناء

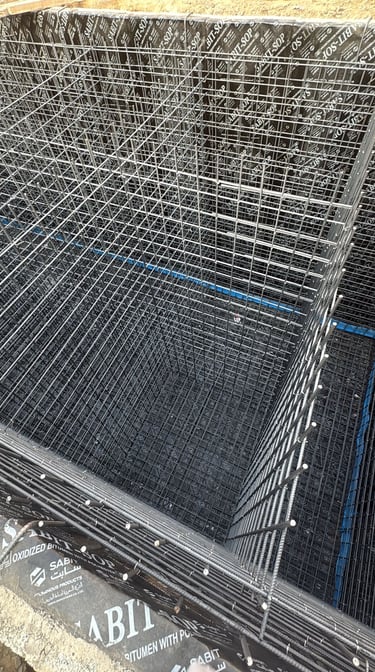

بدء مرحلة حفر الخزانات
أعمال شهر جمادى الأولى 1447 هـ

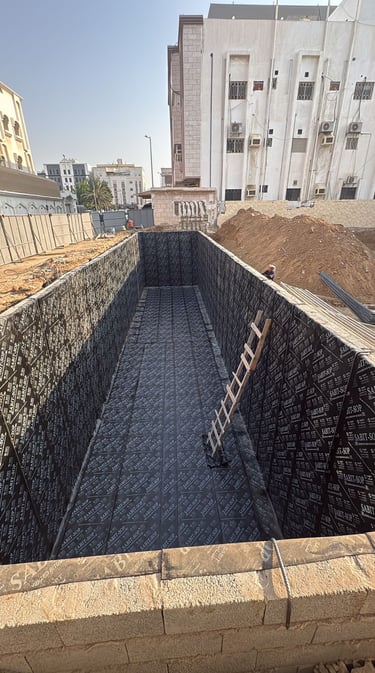

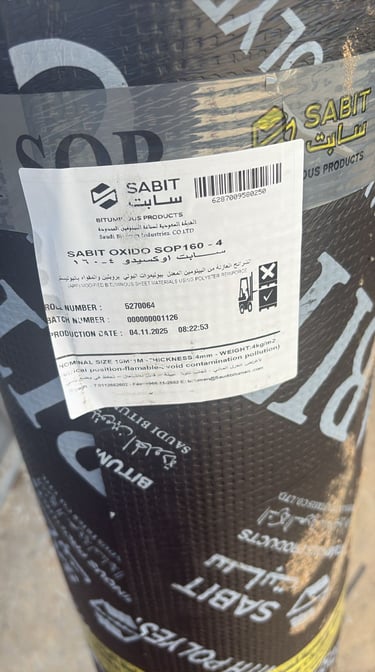

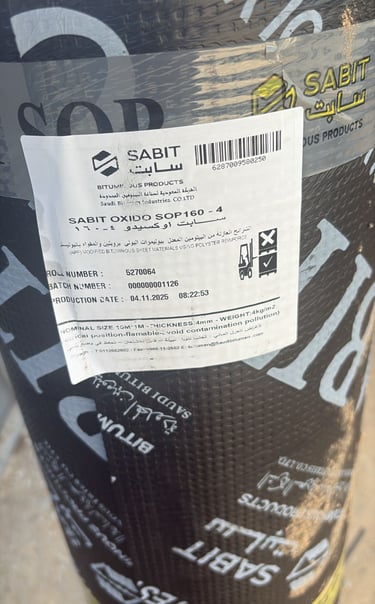

بدء مرحلة عزل الخزانات
بدء مرحلة حدادة الخزانات

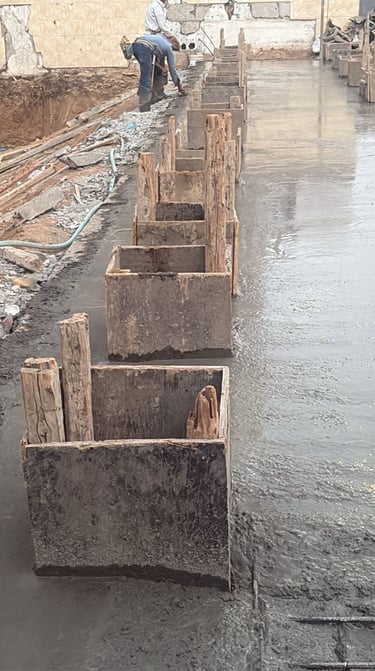

صبة أرضية الخزانات مع عمل وتر ستوب أثناء أعمال الحدادة
شد جدران الخزانات
أعمال صب جدران الخزانات
فك خشب الخزانات و تنظيفها للبدء بالتليس من الداخل
أعمال تليس الخزانات
نجارة و حدادة سقف الخزانات
أعمال صبة الخزانات
الانتهاء من نجارة وحدادة سطح الخزانات

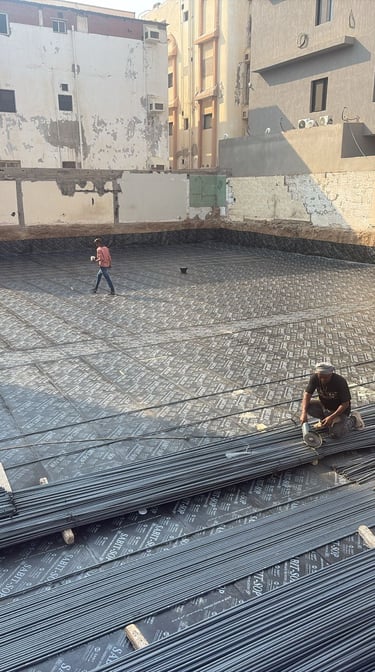

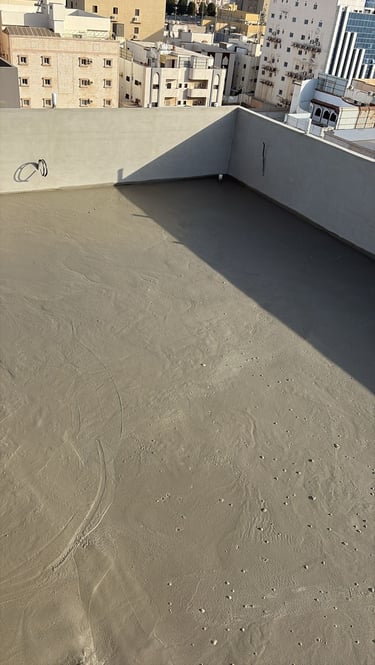

اعمال عزل اللبشة
أعمال صبة النظافة
البدء بإعمال الحدادة للبشة
أعمال حديد البشة

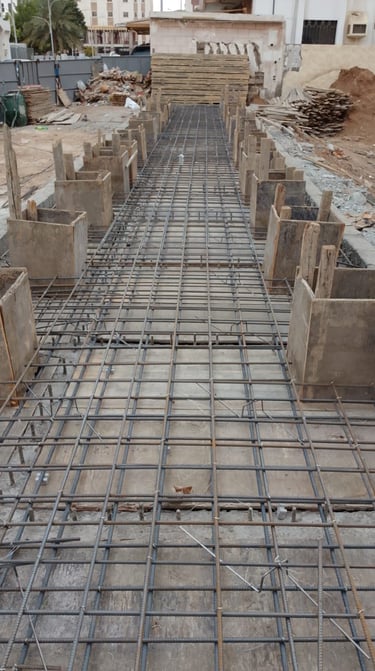

البدء في أعمال اللبشة
تم الإنتهاء من أعمال حدادة اللبشة

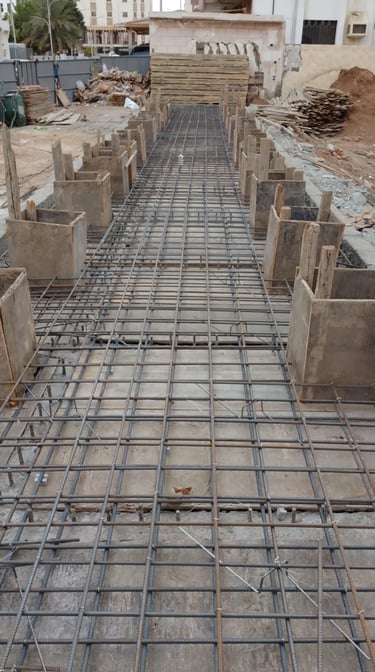

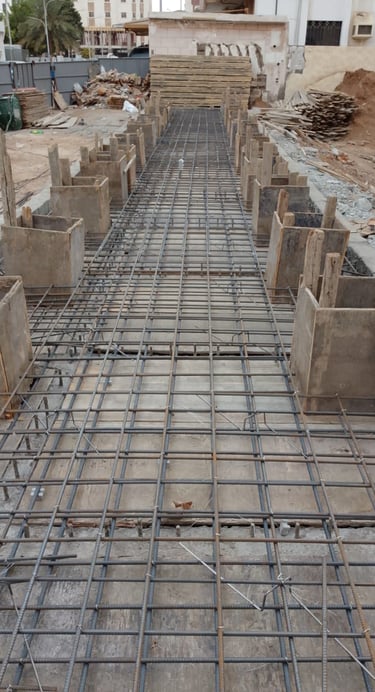

أعمال صبة اللبشة

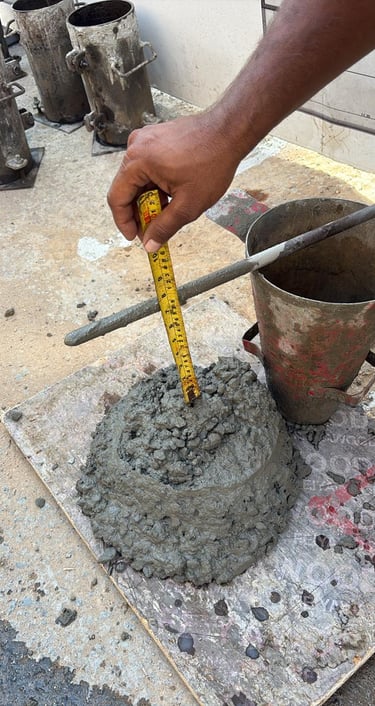

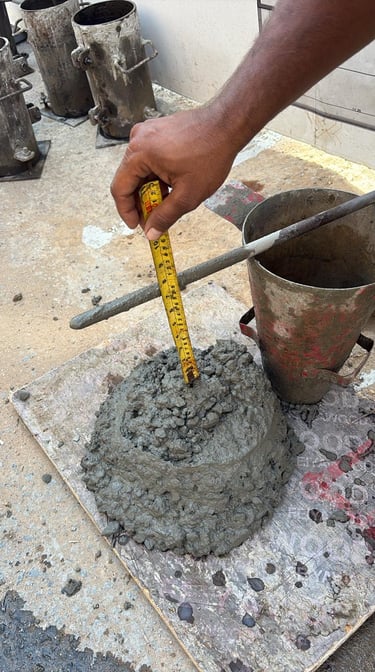

اختبار عينة من خرسانة اللبشة
اختبار عينة من خرسانة اللبشة
أعمال شهر جمادى الآخرة 1447 هـ
اعمال صب الرقاب

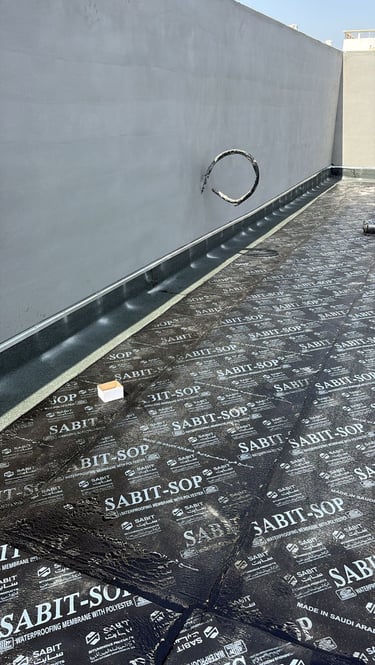

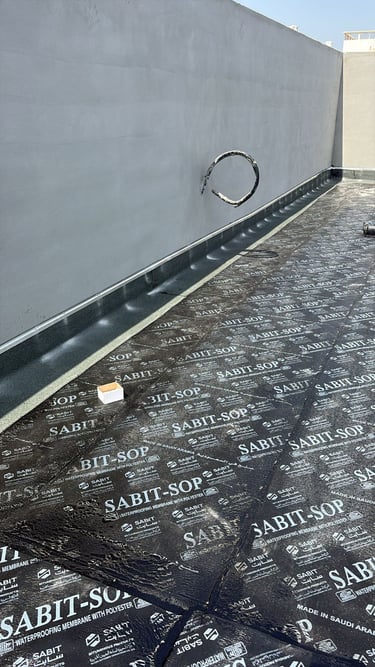

أعمال عزل اللبشة
أعمال دفن ودك الرقاب
أعمال اختبار فحص التربة

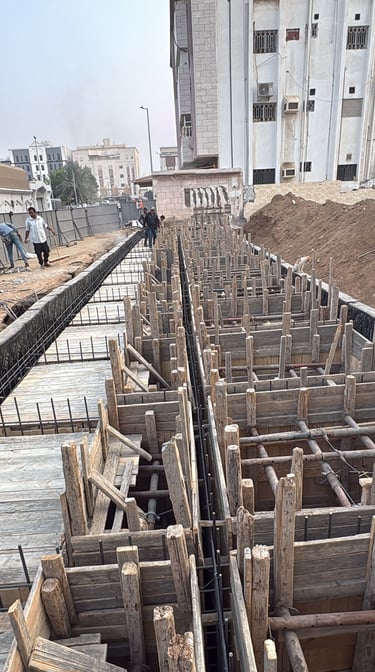

أعمال نجارة الميدة مع عمل عازل اسفل الميدة
تنفيذ أعمال حدادة الميدة
أعمال استلام حدادة ونجارة الميداة
الانتهاء من أعمال صبة الميدة
أعمال شهر رجب 1447 هـ
رش الميدات لمدة أربعة أيام حسب توصية المكتب الهندسي
تنفيذ أعمال عزل الميدة
إستمرار أعمال نجارة وحدادة عمدان دور الخدمات
تم الانتهاء من أعمال حدادة عمدان دور المواقف وتسليم الأعمال للمهندس
أعمال صب عمدان دور الخدمات
الانتهاء من أعمال صب عمدان دور الخدمات
أعمال صبة النظافة
تغطية كامل الأرض بالنايلو و الحديد
أعمال شد تخشيبة سقف دور الخدمات
تم الانتهاء من أعمال نجارة سقف المواقف وتأسيس سباكة الدور الاول
تم الانتهاء من أعمال تسليح دور المواقف
أعمال نجارة وحدادة عمدان الدور الأول
أعمال نجارة سقف الدور الاول

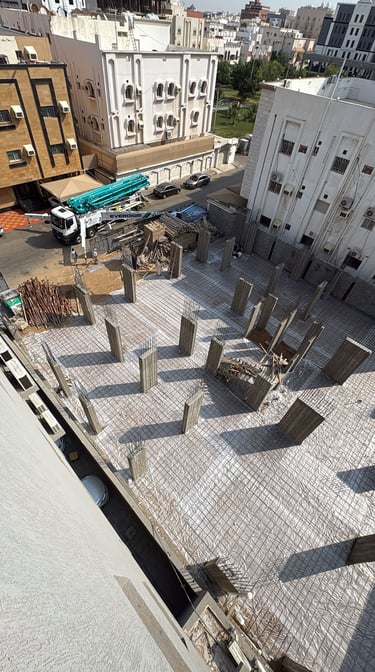

أعمال صب عمدان الدور الاول
أعمال حدادة سقف الدور الاول
أعمال صب سقف الدور الأول
أعمال صب عمدان الدور الثاني
أعمال شد نجارة سقف الدور الثاني
أعمال شهر شعبان 1447 هـ
الانتهاء من أعمال حدادة سطح الدور الثاني
الانتهاء من أعمال صبة سقف الدور الثاني
أعمال نجارة وحدادة عمدان الدور الثالث
أعمال صب عمدان الدور الثالث
أعمال نجارة الدور الثالث وتأسيس أعمال السباكة
أعمال حدادة سقف الدور الثالث
أعمال حدادة عمدان الدور الرابع
أعمال نجارة عمدان الدور الرابع
أعمال صب سقف الدور الثالث
أعمال صب عمدان الدور الرابع
الانتهاء من اعمال عمدان الدور الرابع
فك سقف الدور الأول بعد 22 يوماً
حسب توصيات المكتب الهندسي

البدء في اعمال المباني للدور الأول

الانتهاء من أعمال نجارة وحدادة الدور الرابع
صب سقف الدور الرابع
استمرار أعمال صب عمدان دور الملاحق وبنيان الدور الاول وفك تخشيبة الدور الثاني بعد 20 يوم
أعمال حدادة سطح الملحق
أعمال شهر رمضان 1447 هـ
أعمال صب دور الملحق

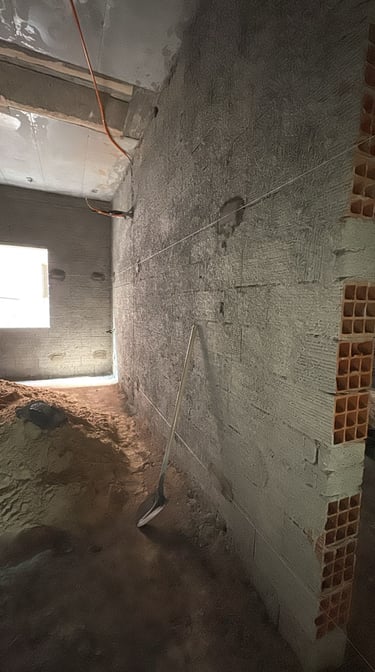

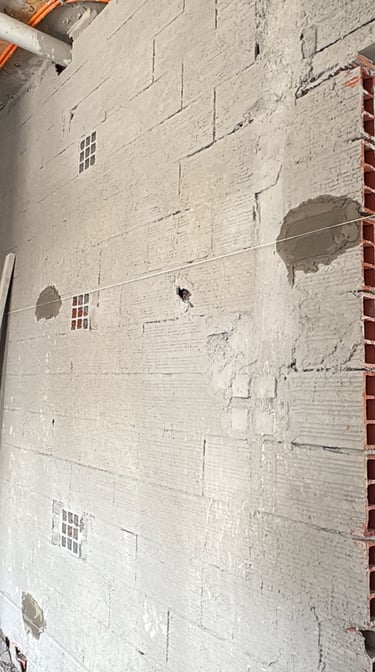

أعمال مباني الدور الثاني
أعمال نجارة وحدادة عمدان بيت الدرج والدروة
أعمال تأسيس سباكة الدور الاول

مواسير حرارية شركة القبلان

تم الانتهاء من أعمال مباني الدور الثاني
أعمال فك تخشيبة الدور الرابع
بعد 20 يوم
تم الانتهاء من أعمال مباني الدور الثالث
والعمل جاري في مباني الدور الرابع
أعمال مباني الدور الرابع
